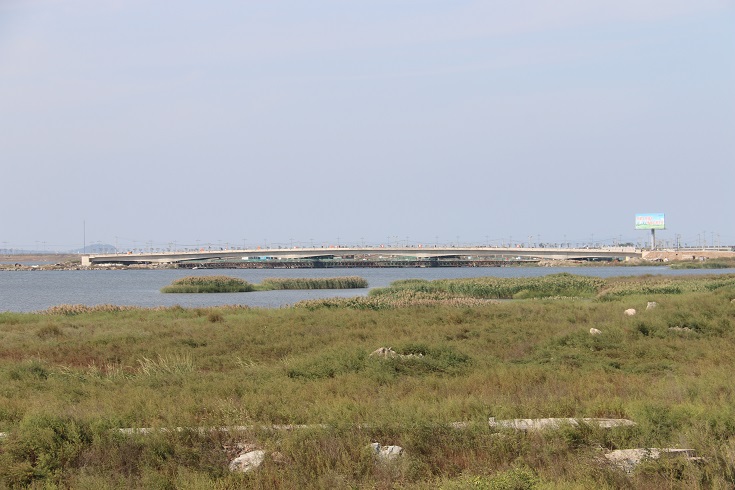

連云新城金海大道跨新城閘入海水道橋完工順利通車
發布時間:2017/9/30 21:21:23 瀏覽次數:7074 來源: 金海岸 孟瑞
連云新城金海大道跨新城閘入海水道橋新建工程(以下簡稱金海二橋)是連接金海一期與金海二橋的主要通道,橋梁實施總長度為 600m,包括橋梁 236m 和引道 364m。項目總投資1億元,開工時間2016年2月29日,歷時完工579天,于2017年9月30日完工,正式通車。

金海二橋橋梁全寬42m,雙向六車道。上部結構為掛籃懸澆,分左、中、右三幅。下部結構為花瓶式墩柱,基礎采用鉆孔灌注樁。
本項目關鍵施工節點完成時間:
2016年2月23日舉行圖紙技術交底會(huì )
2016年4月23日開始鉆孔灌注樁施工
2016年7月20日第一個承臺澆筑完成
2016年9月13日第一個橋墩澆筑完成
2016年10月18日第一個0#塊支架開始搭設
2016年12月17日第一個0#塊澆筑完成
2017年1月13日灌注樁全部完成
2017年3月11日第一個懸澆塊體澆筑完成
2017年8月20日第一個次中跨合攏段澆筑完成
2017年9月20日全橋合攏。
2017年9月30日完工。
金海二橋全體參建人員按照建設百年工程的目標,積極組織各類勞動競賽,優化施工方案,強化安全生產,憑借完善的質量管理體系和嚴格的管理流程,組織工程生產任務,保證工程質量、進度、安全處于可控狀態。同時攻克各種施工中遇到的技術難題:如復雜地質情況鉆孔灌注樁施工、入海水道口鋼板樁圍堰施工、爆破擠淤地基加固、掛籃法施工連續箱梁、趕潮施工澆筑混凝土等關鍵技術,保證了橋梁過硬的施工質量,同時在施工過程中逐步摸索出一套適合連云新城地質情況和施工環境的施工方法,為之后的工程項目建設積累了寶貴的經驗。
施工期間為保證工程如期完工,全體工程人員腳踏實地、不知疲倦地奮戰在施工一線,主動放棄節假日與家人團聚的機會(huì ),舍小家為大家,依然堅守崗位。在參建各方不懈努力下如期完工,目前,參建各方正著手準備組織交工驗收。
